2024 - 2026 / Nuevo Mundo, Cusco — Perú

Compresión de Gas en Campo Mipaya

Este proyecto EPC llave en mano contempla la ingeniería, provisión, construcción y puesta en marcha de una nueva estación de compresión de gas en el Clúster Mipaya, una zona productora clave del Lote 56. La nueva infraestructura asegura la continuidad y eficiencia del transporte de gas hacia la Planta Malvinas, contribuyendo directamente a la estabilidad del sistema energético nacional y a la operación continua del consorcio Camisea.

3,3
MM
Horas-Hombre trabajadas
822
personas, pico de personal
69
subcontratistas gestionados
5
compresores reciprocantes instalados

Un proyecto crítico en el corazón de la amazonía

El campo Mipaya forma parte del activo de gas y condensado de Camisea, el principal productor de gas natural del Perú. La declinación natural de presión en cabeza de pozo exigía nueva infraestructura de compresión para sostener la producción y mantener la presión de llegada a la Planta Malvinas.
Ubicado en plena selva amazónica peruana y bajo una logística multimodal —aérea, fluvial y terrestre—, SEPCON ejecuta el ciclo completo del proyecto: ingeniería FEED y de detalle, suministro, construcción, comisionado y puesta en marcha, con integración operativa a la Planta Malvinas.

Ejecución en Obra

75.000

pulgadas diametrales de soldadura

4.650 m³

de hormigón vaciado

2.900 m³

de tierra removida para fundaciones

1.900

toneladas de montaje de equipos electromecánicos

78.089

metros de cableado eléctrico

59.888

metros de cableado para instrumentación y comunicación

Componentes principales del proyecto

5 Compresores Reciprocantes

(con aeroenfriadores de servicio y proceso)

Slug Catcher

Separador de Entrada

Ground Flare

3 Generadores a Gas + 1 Diésel (backup)

Sala de Control

Excelencia Operacional

0

Accidentes con pérdida de turno

0

 Enfermedades ocupacionales

0

Derrames mayores

Resultados alcanzados durante más de 3.3 millones de Horas-Hombre trabajadas, respaldados por 38.815 tarjetas de observación preventiva, 10.062 permisos de trabajo gestionados y más de 38.000 horas-hombre de capacitación bajo los más altos estándares del sector.

El proyecto mes a mes

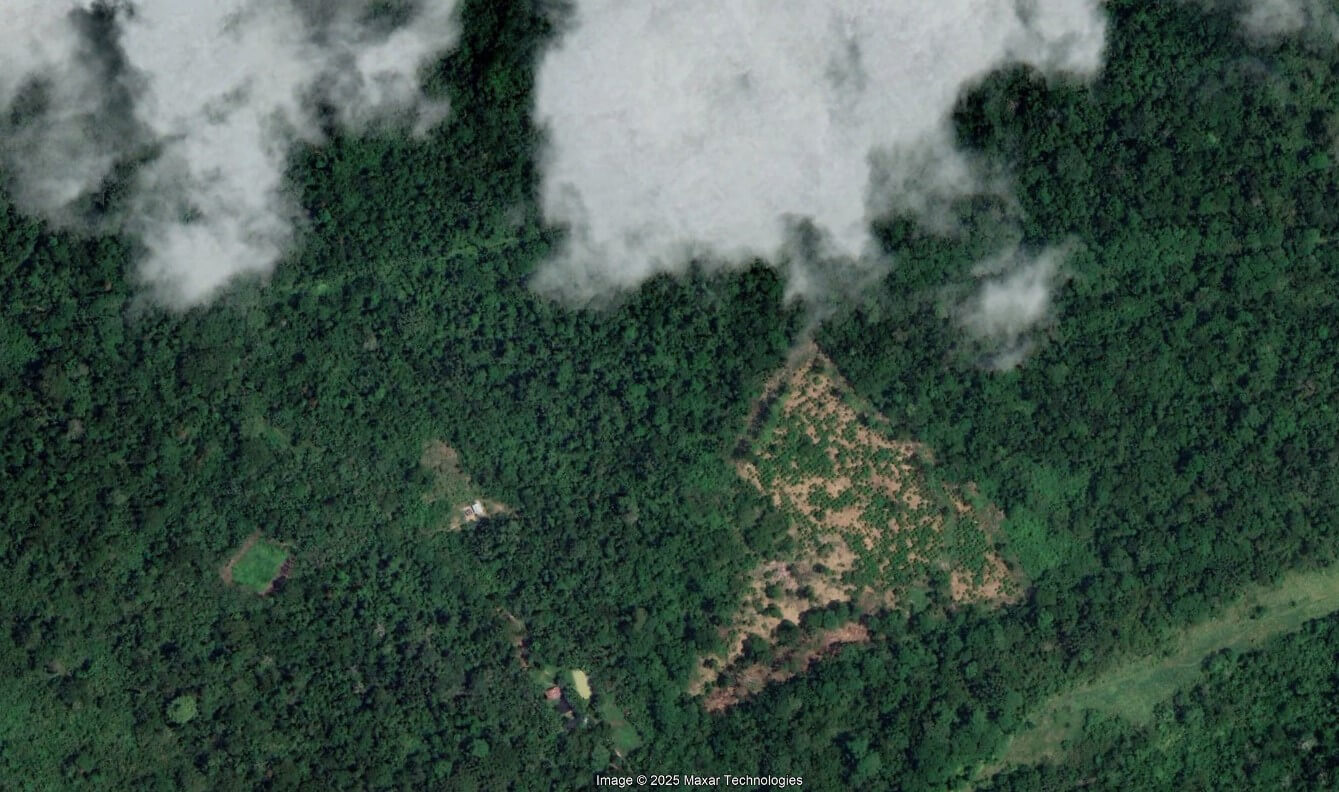

Enero 2024

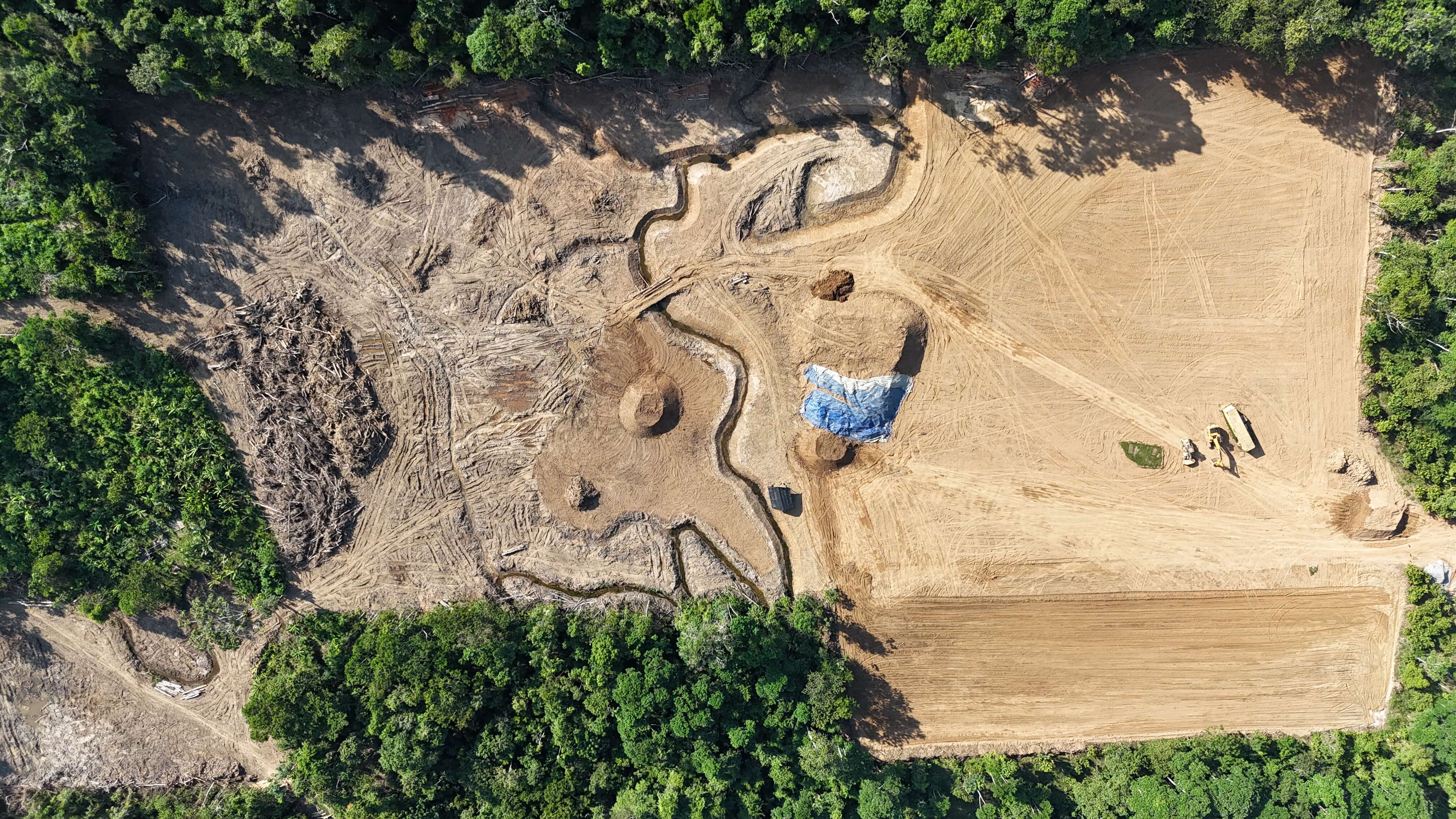

Junio 2024

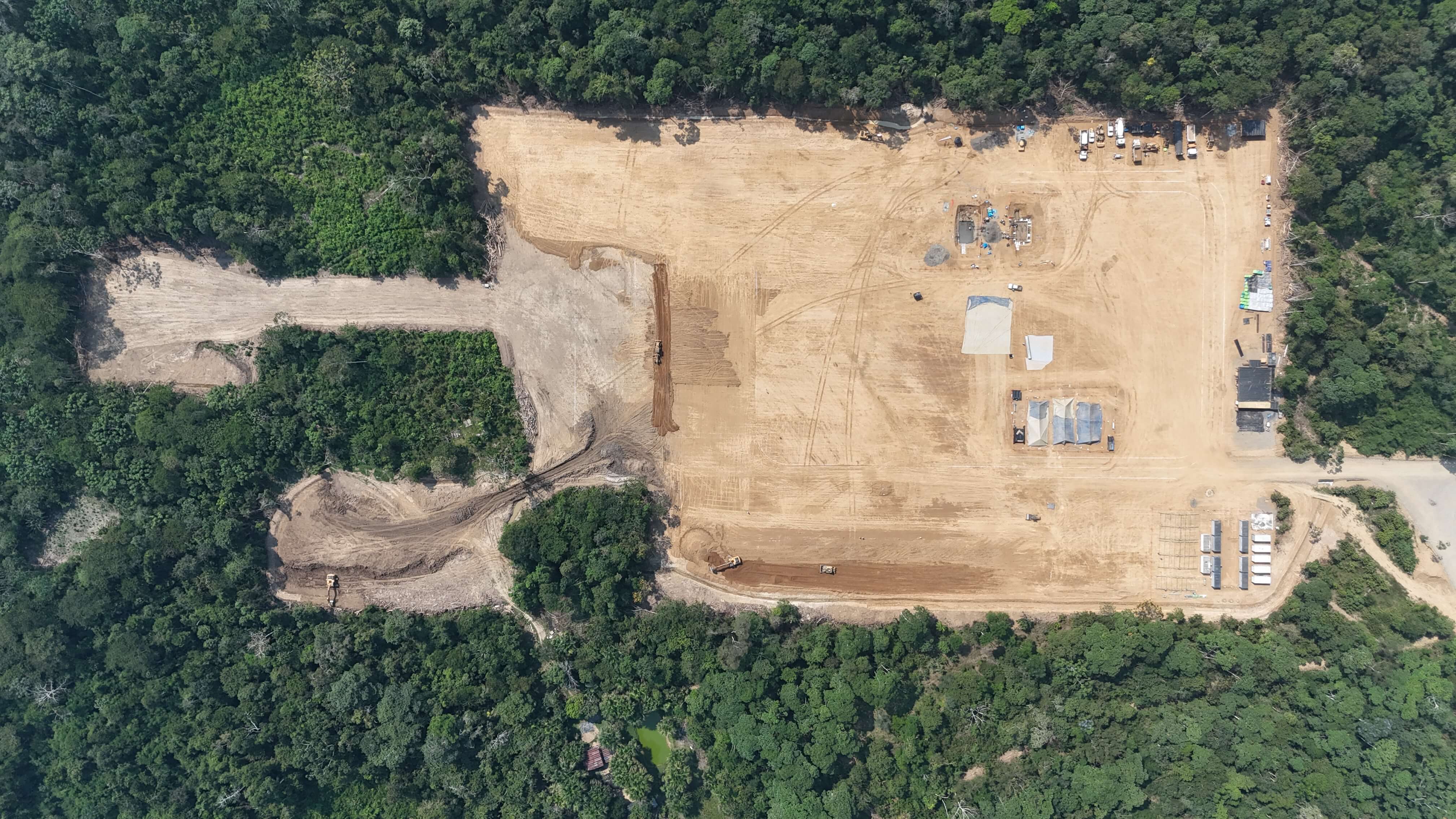

Agosto 2024

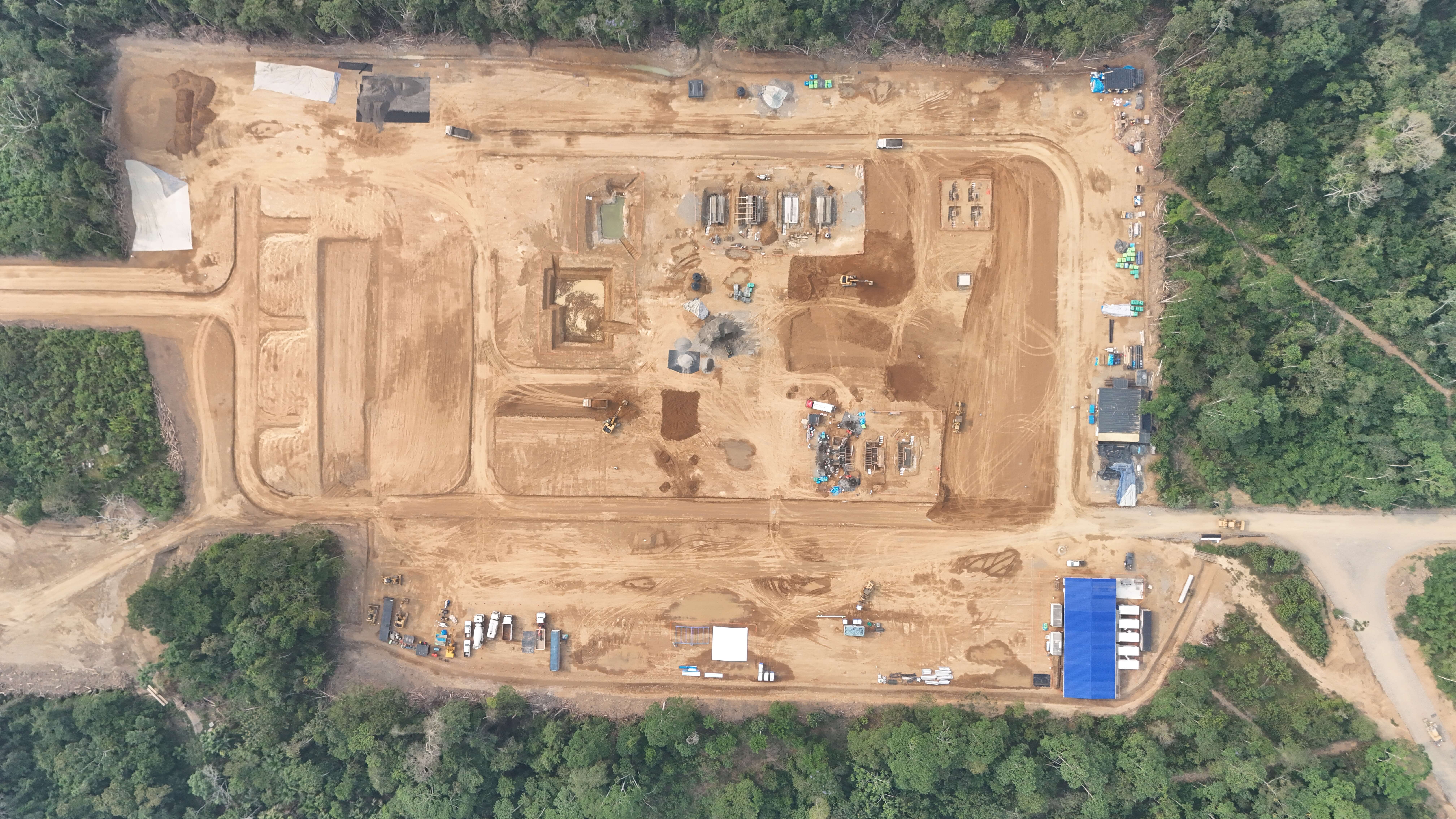

Septiembre 2024

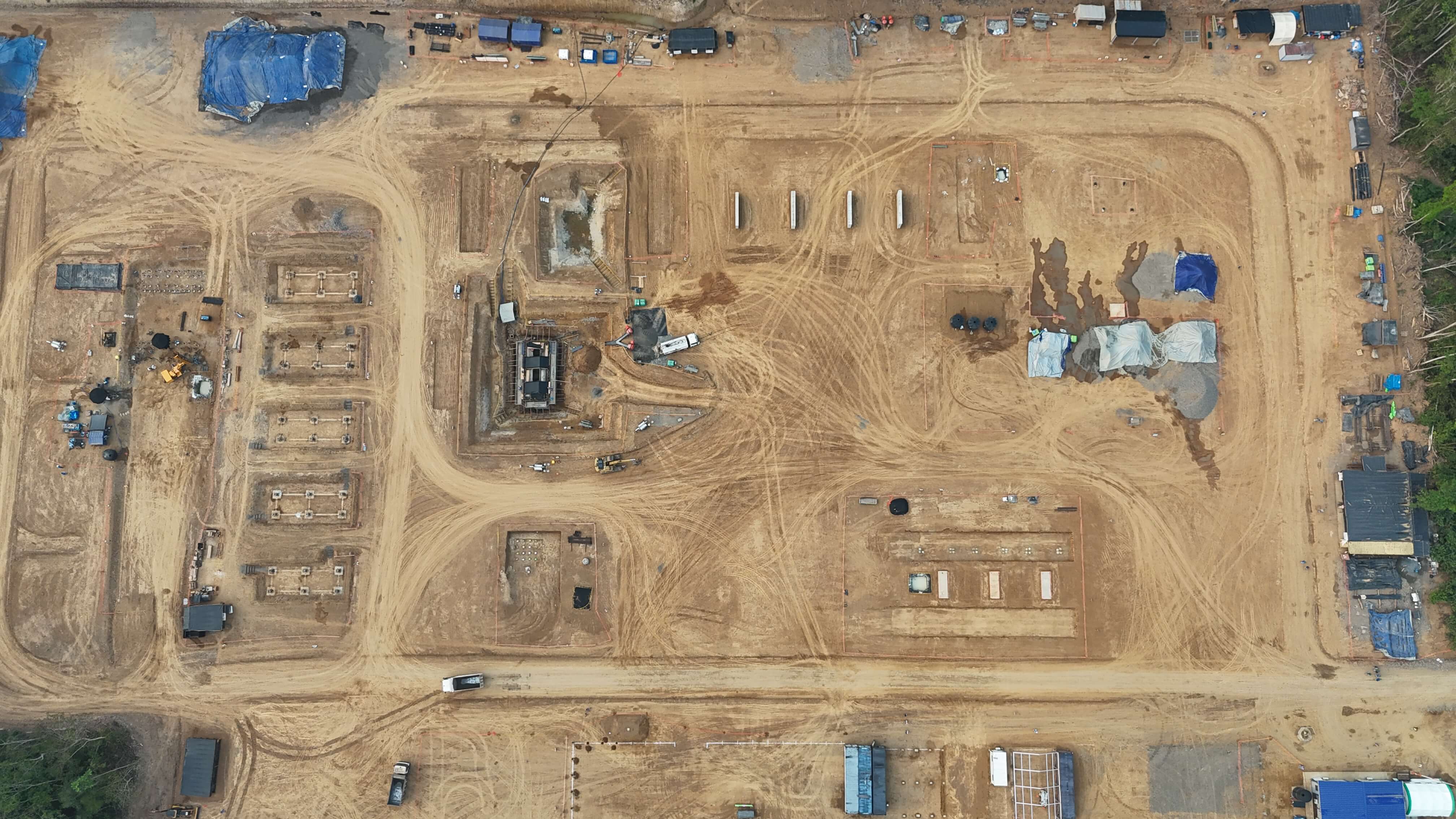

Octubre 2024

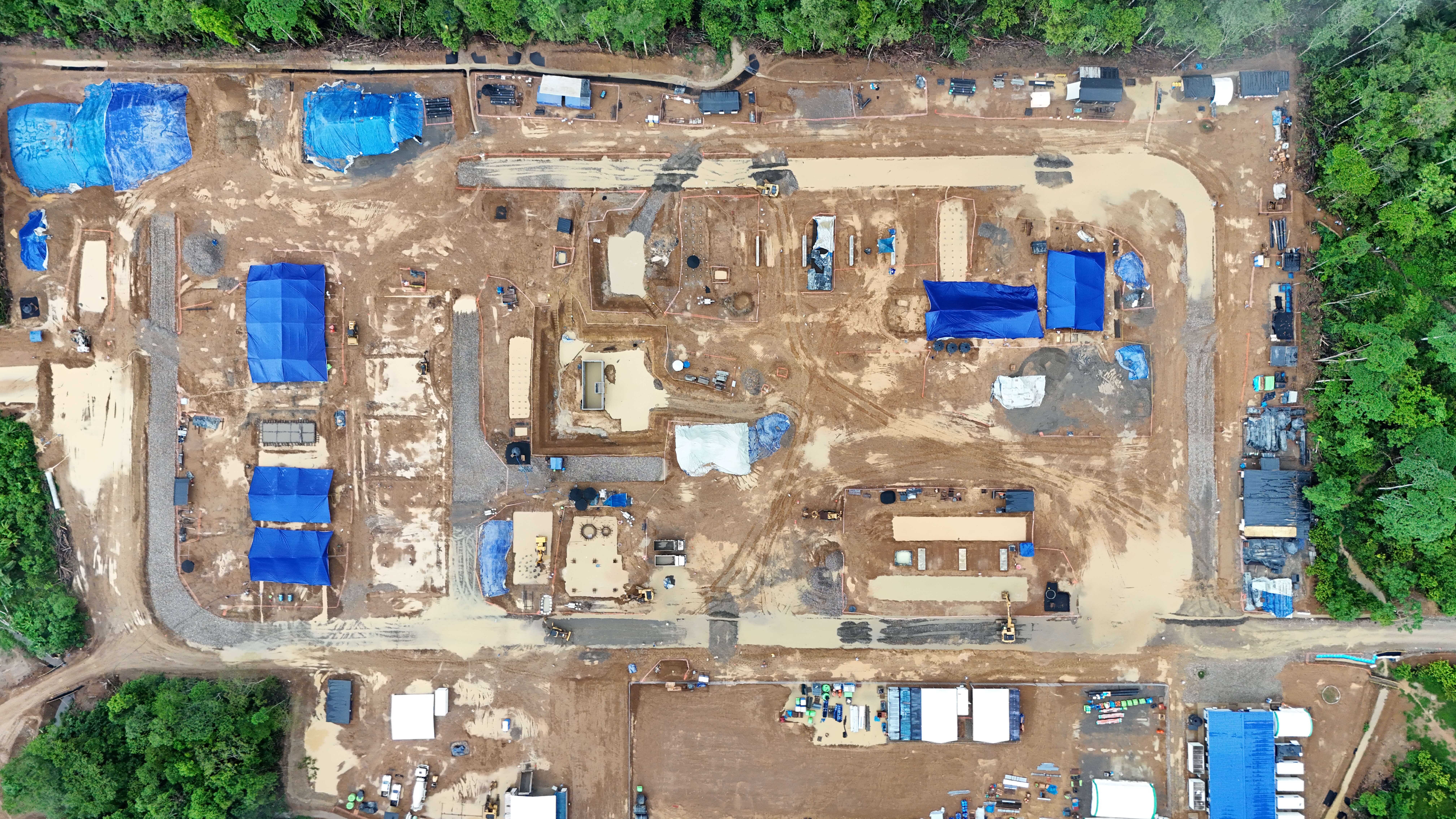

Noviembre 2024

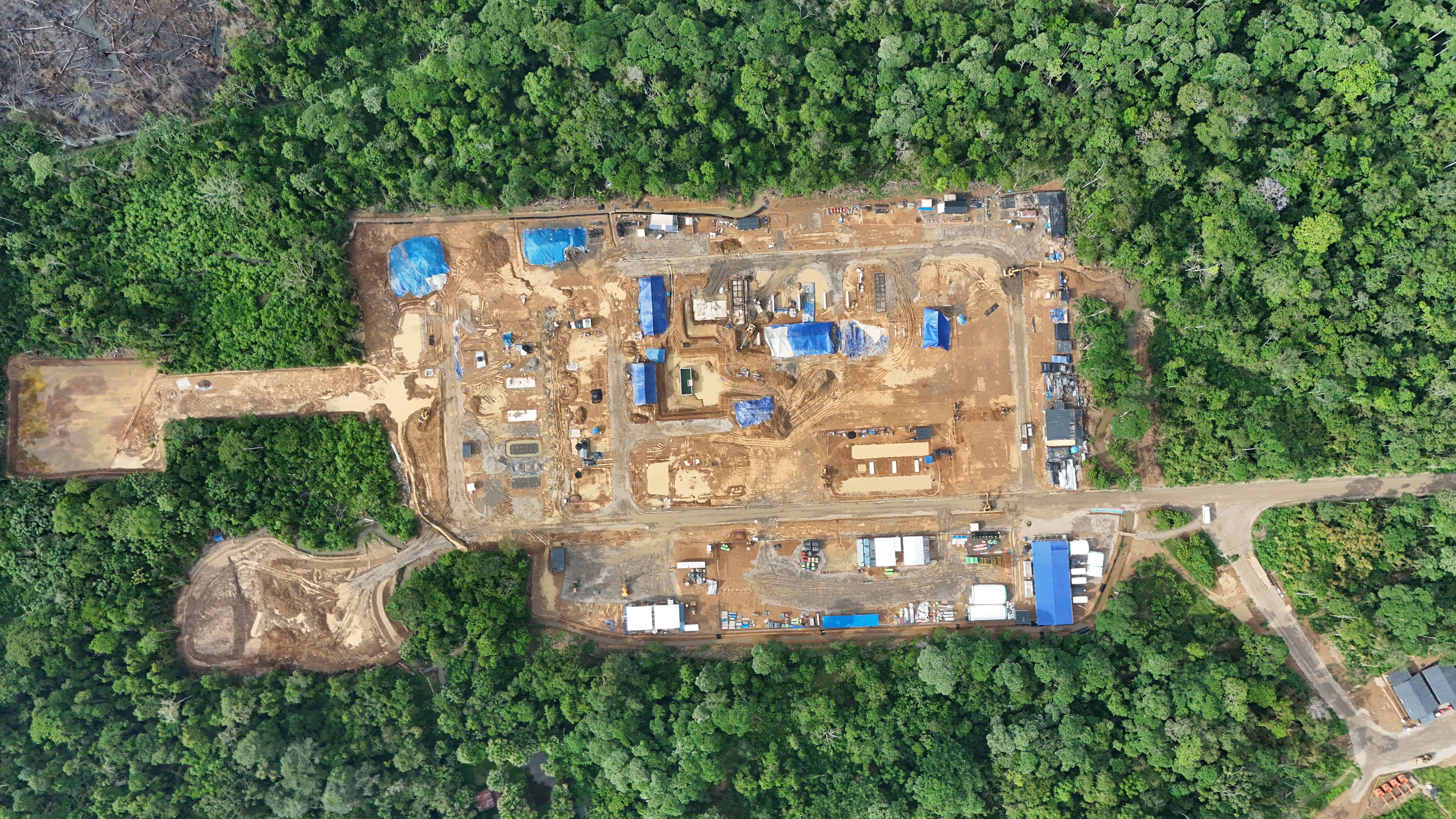

Diciembre 2024

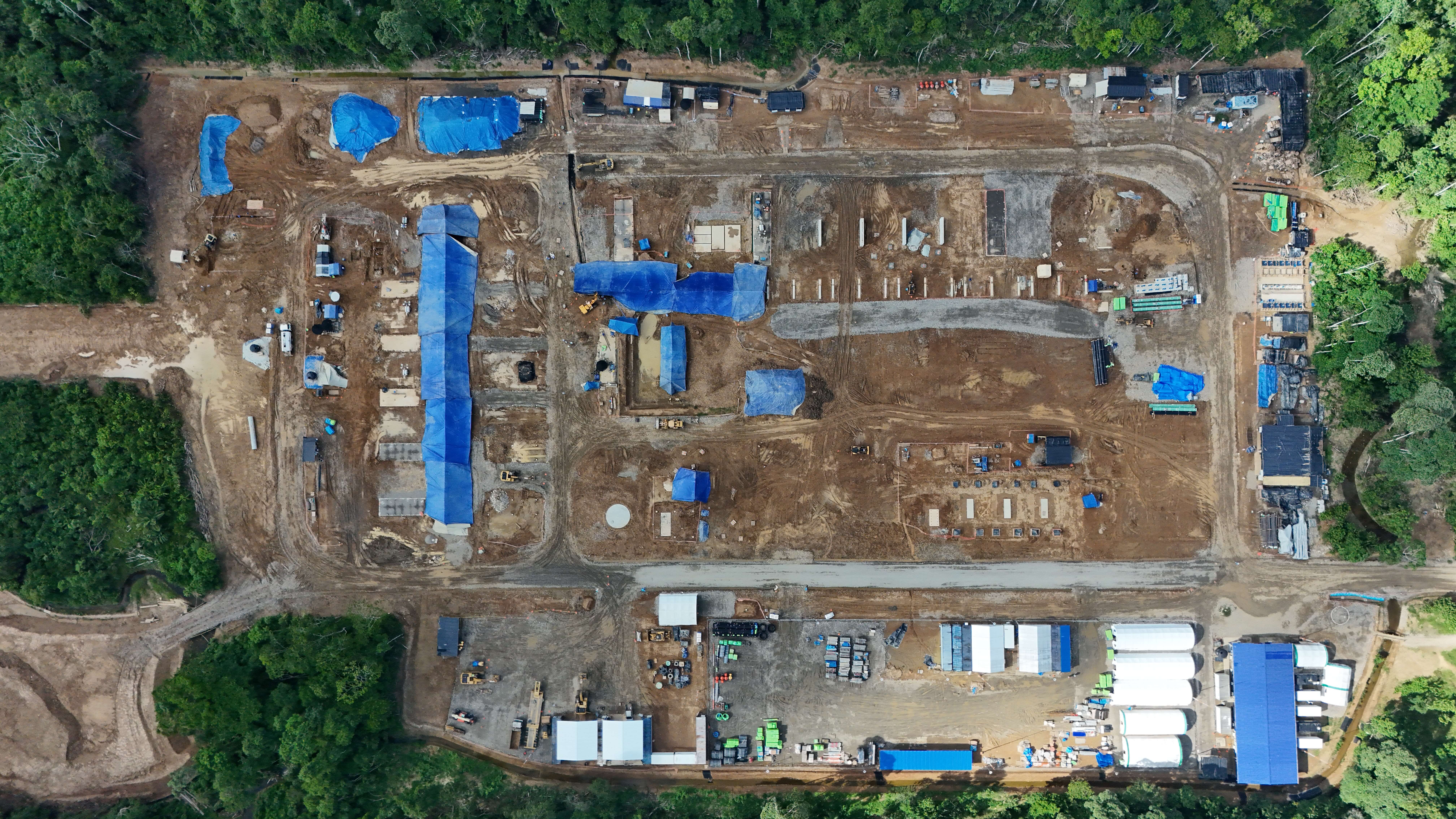

Enero 2025

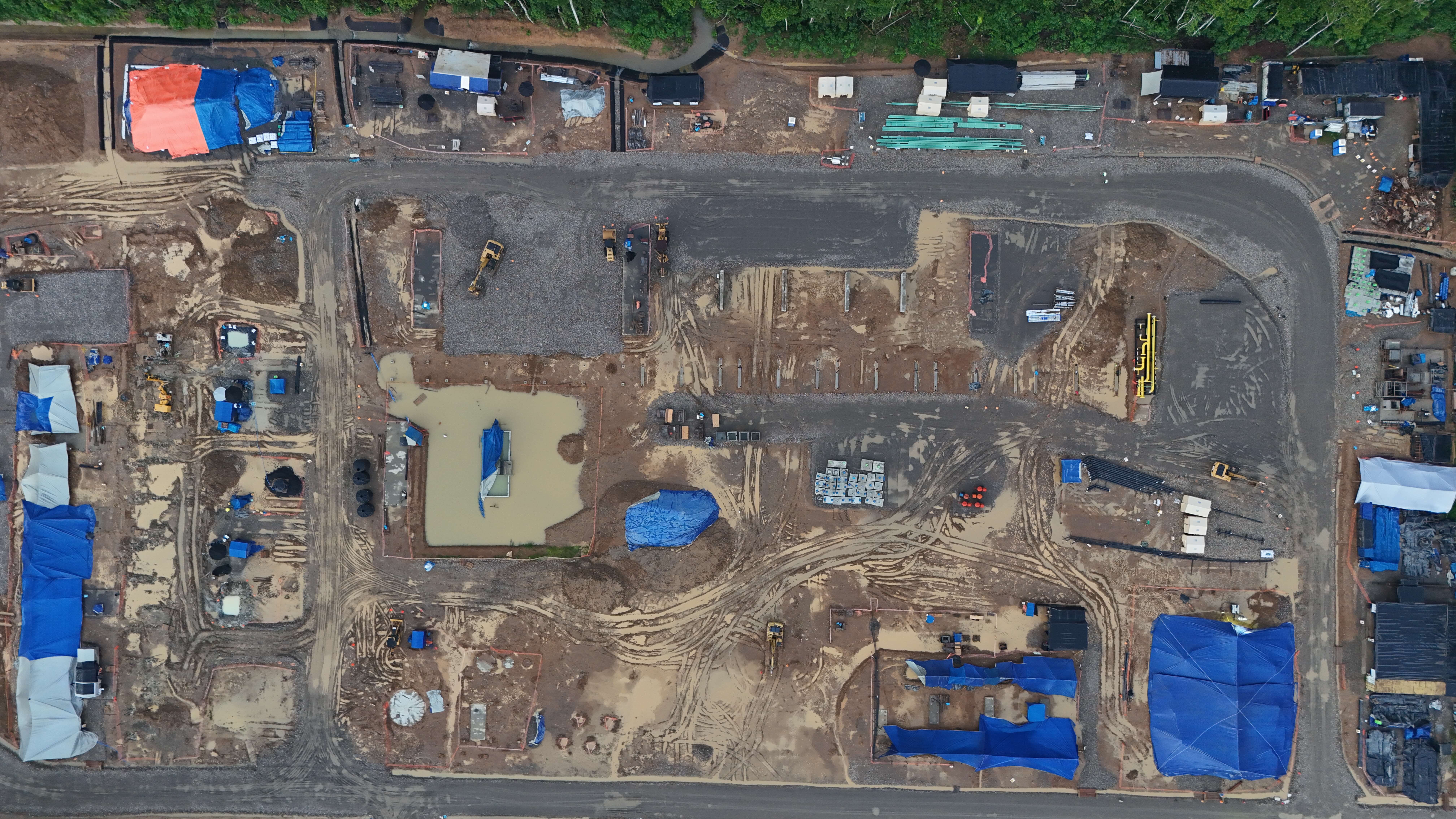

Febrero 2025

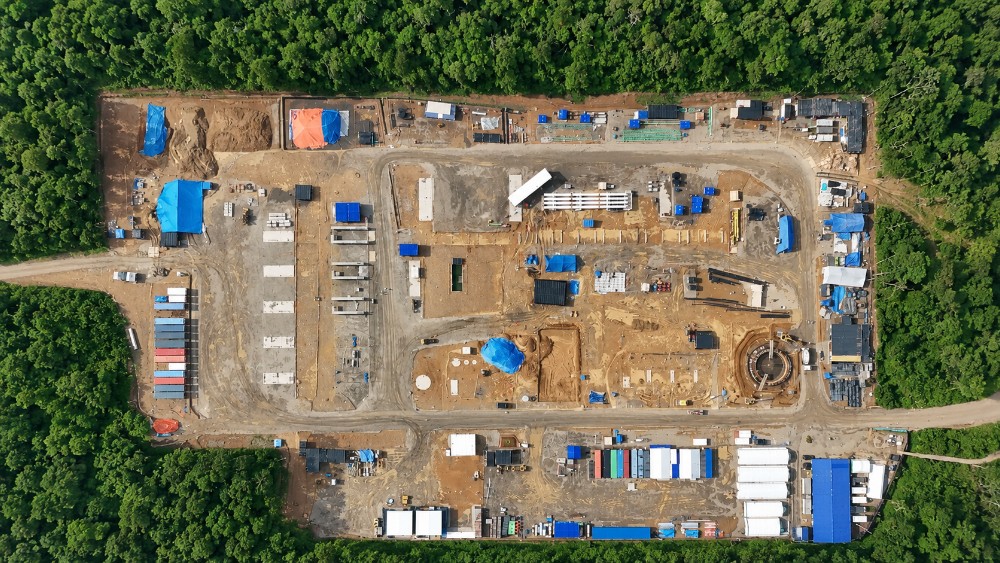

Marzo 2025

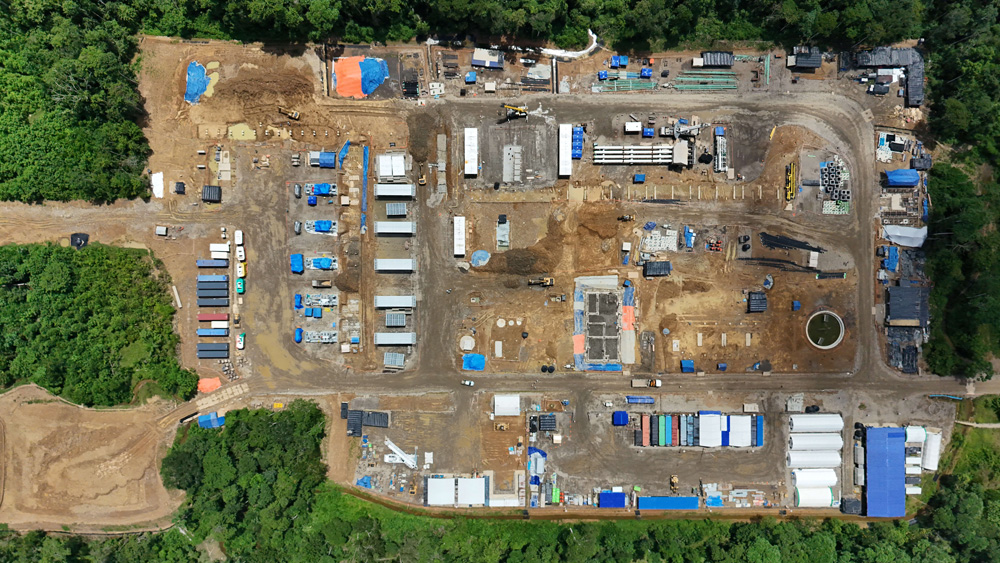

Abril 2025

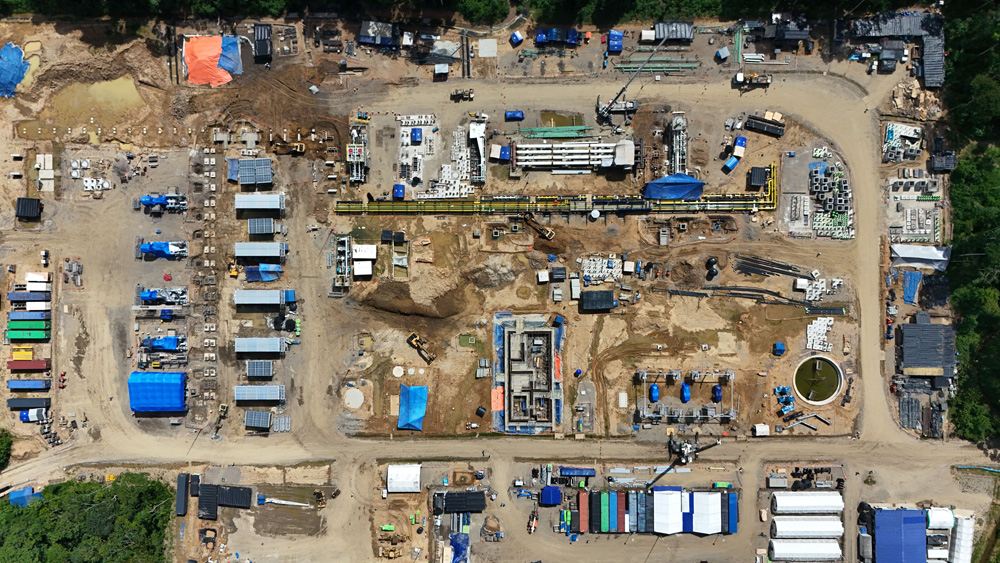

Mayo 2025

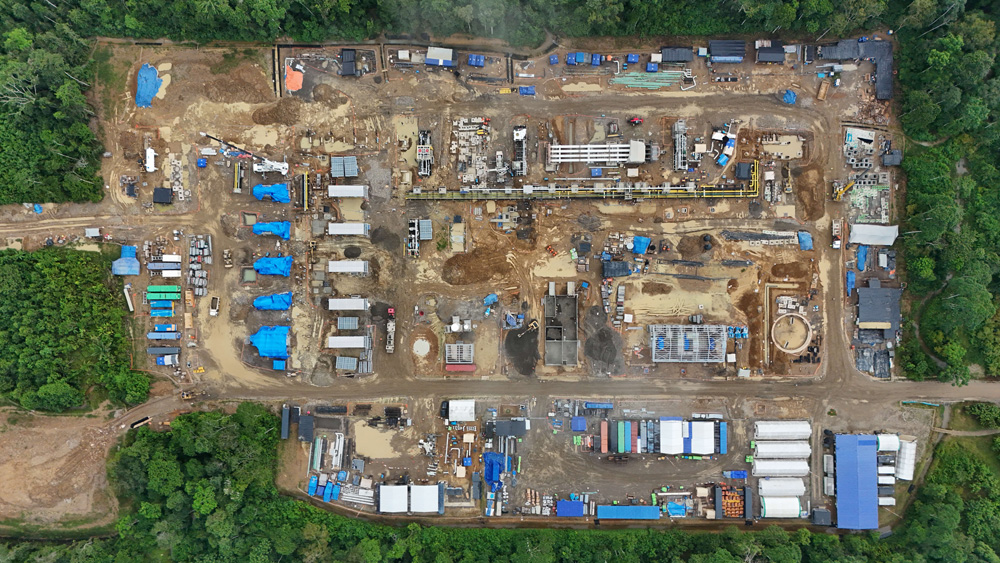

Junio 2025

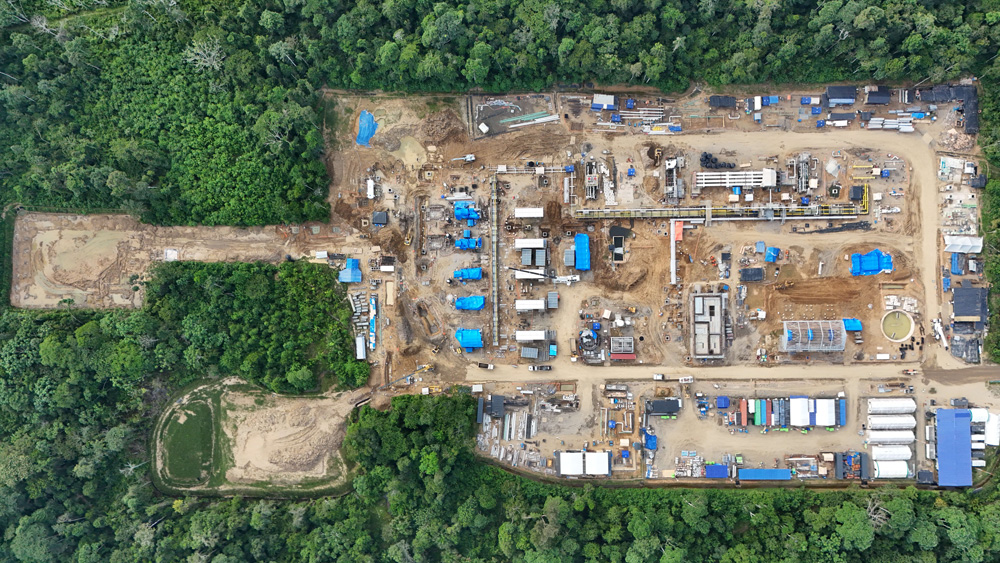

Julio 2025

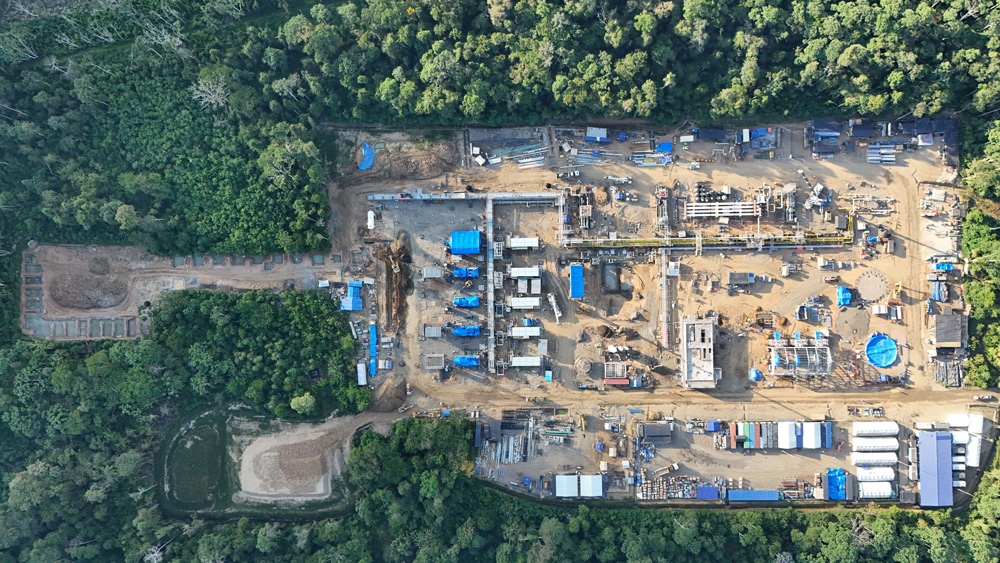

Agosto 2025

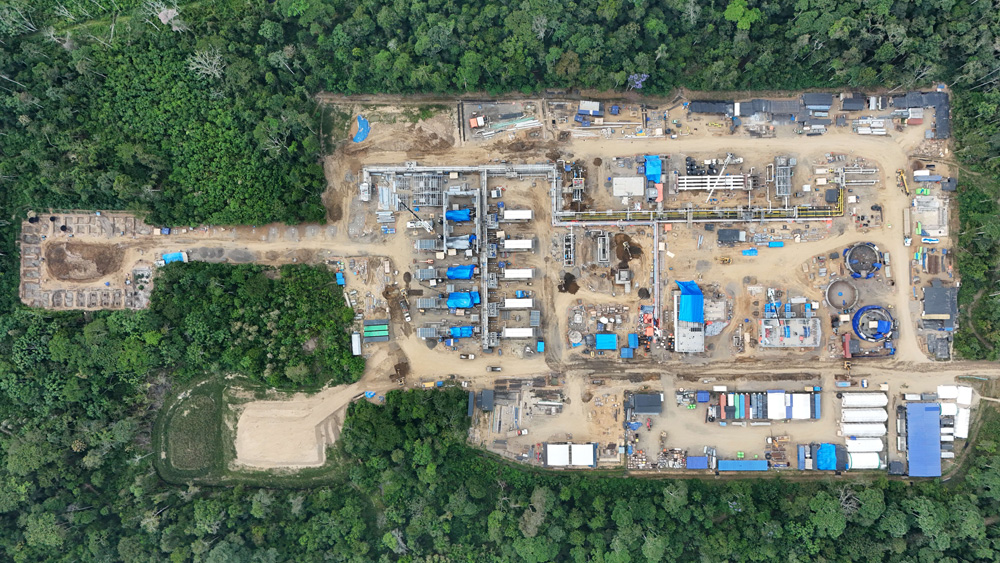

Septiembre 2025

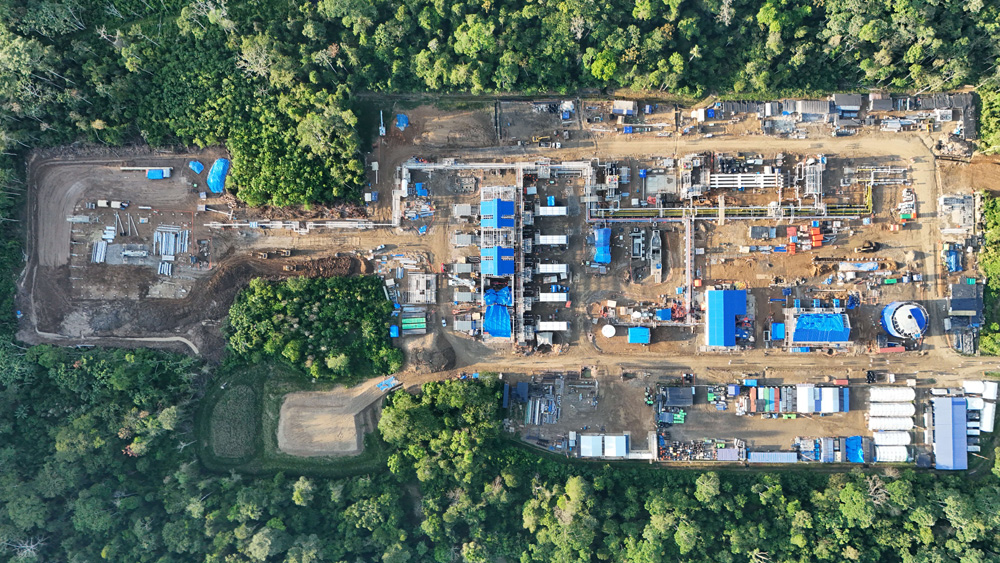

Octubre 2025

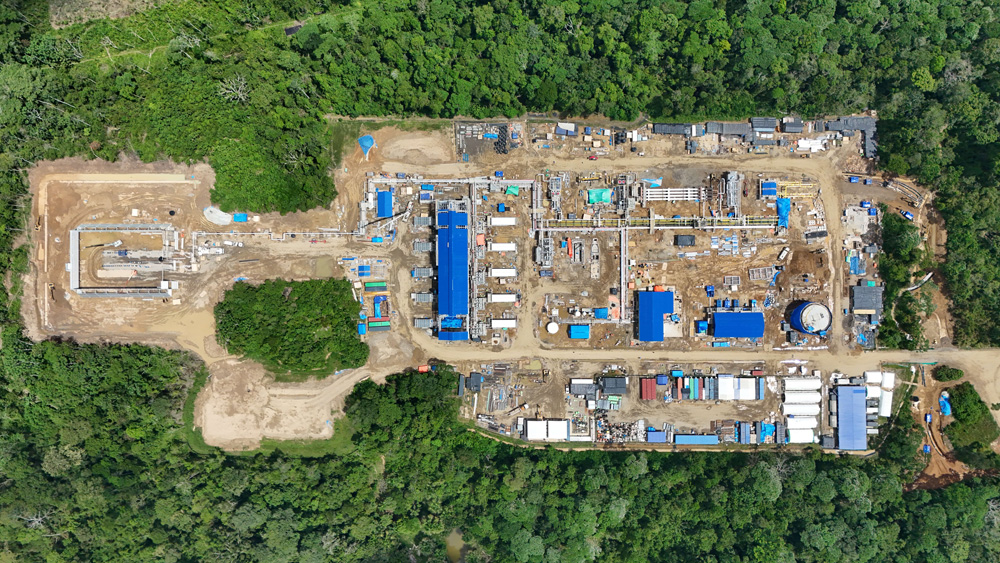

Noviembre 2025

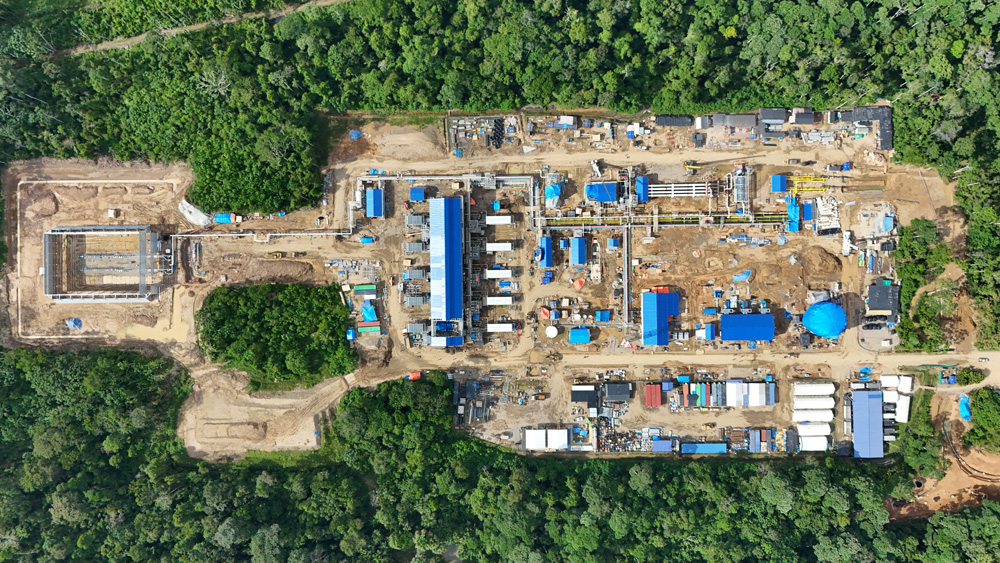

Diciembre 2025

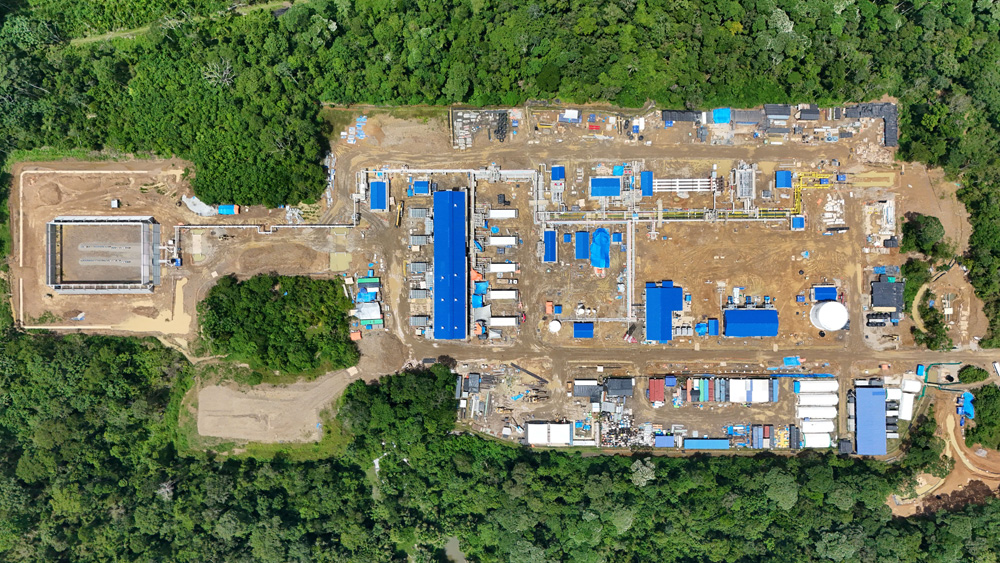

Enero 2026

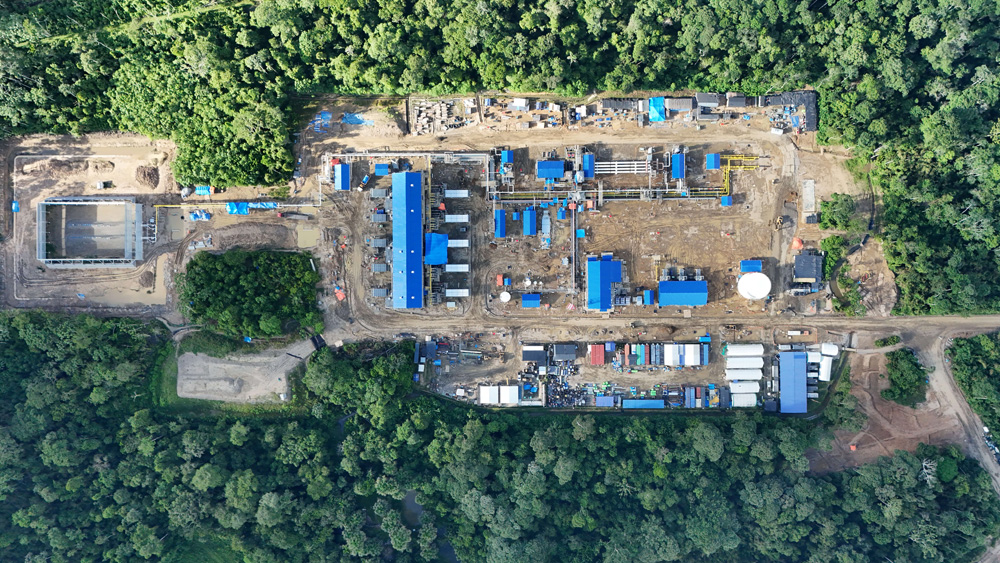

Febrero 2026

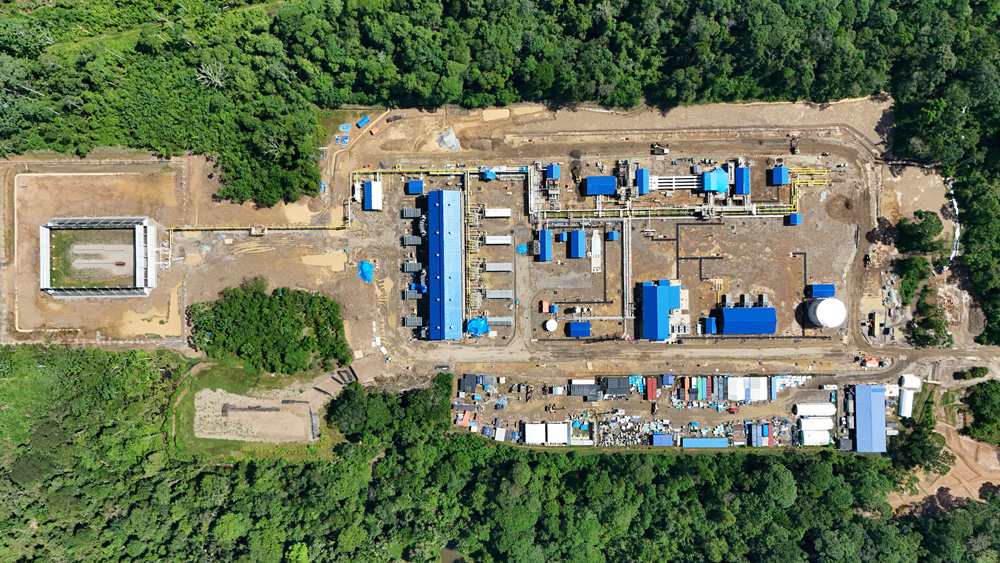

Marzo 2026

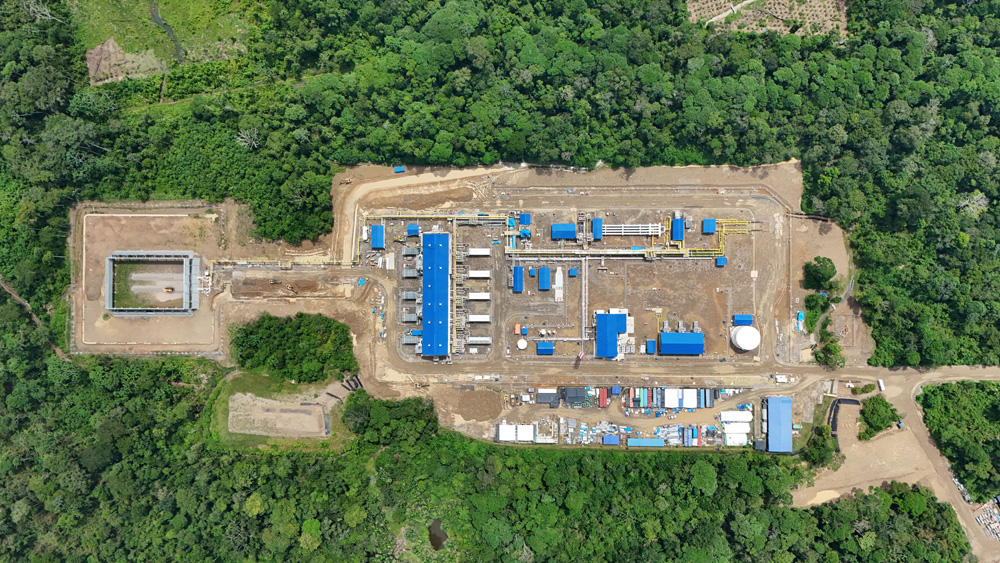

Abril 2026

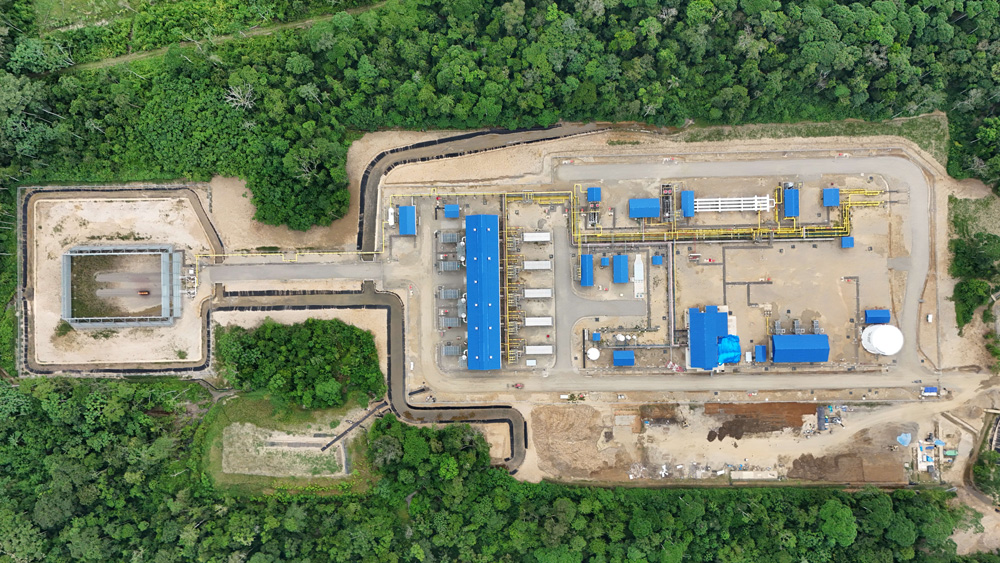

Mayo 2026
Enero 2024
Junio 2024
Agosto 2024
Septiembre 2024
Octubre 2024
Noviembre 2024
Diciembre 2024
Enero 2025
Febrero 2025
Marzo 2025
Abril 2025
Mayo 2025
Junio 2025
Julio 2025
Agosto 2025
Septiembre 2025
Octubre 2025
Noviembre 2025
Diciembre 2025
Enero 2026
Febrero 2026
Marzo 2026
Abril 2026
Mayo 2026

Cronología del Proyecto

Inicio

Septiembre 2023

Finalización

Marzo 2026

Días de construcción

721 días
